知識庫首頁 ->SAP2000 ->階段施工分析 ->階段施工中各個階段操作的含義
階段施工中各個階段操作的含義
創建者:呂良,編輯者:呂良,最近更新:2021/01/19 08:30:52
問題描述:

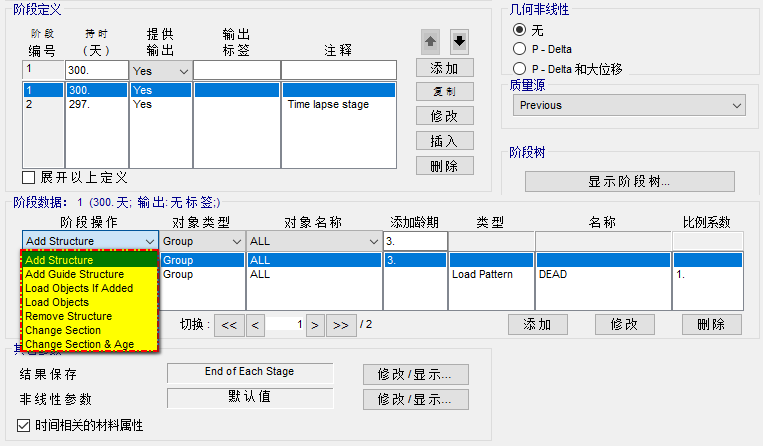

在SAP2000中定義階段施工時,在【階段操作】中有多種階段操作,如下圖所示。這幾種操作的含義是什么?
解答:

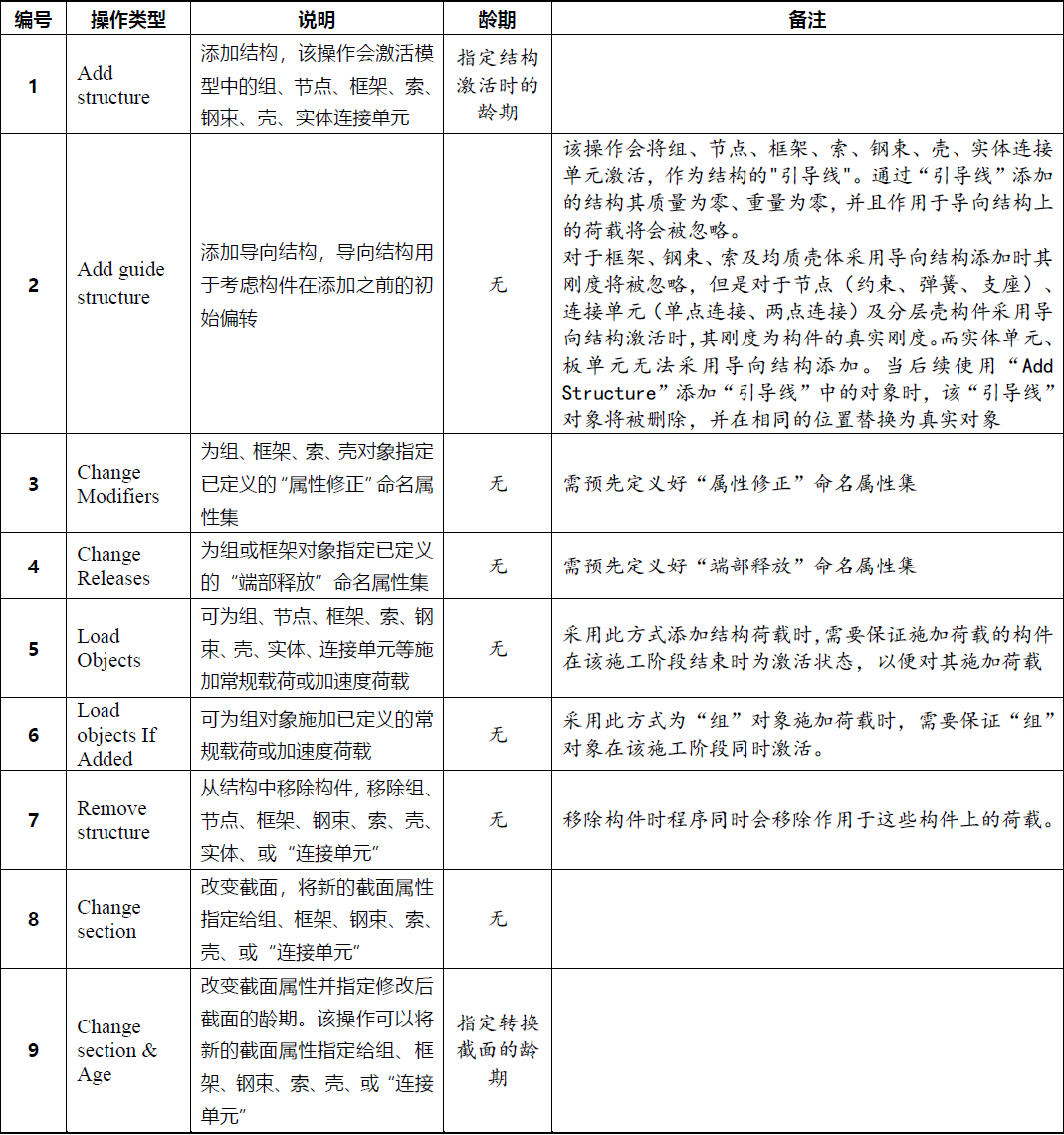

SAP2000 中階段施工分析用來模擬結構在施工過程中結構剛度、質量、荷載等不斷變化的過程。程序中通過一個個施工階段來描述施工過程中結構的變化。對于每一個施工階段,用戶需要指定哪些構件需要添加、哪些荷載需要施加、哪些構件需要刪除以及哪些構件屬性發生轉變等。因此在在不同的施工階段需要采用不同的"階段操作"來描述該階段結構的變化,程序中各個操作類型的含義如下表所示:
